广东千赢qy88国际手机版官网登录入口ERS再立新功 ,为深圳电网建设保驾护航

2018-08-06 13:49:16 来源: 广东千赢qy88国际手机版官网登录入口

多年来 ,广东千赢qy88国际手机版官网登录入口输变电安装有限公司的专利技术电力线路应急抢修系统——ERSEmergency Restoration System)主要应用于临时转供电、电力应急抢修、基建绕道工程、传输线路技改项目、传输线路巡线维护、带电跨越、移动变电站等方面 ,得到了业内的高度认可;同时相关电力部门也进行鼎力的推广 ,使得ERS先进的应急抢修理论和技术得到越发广泛的应用 ,为国家的电网做出更大的孝敬。


2018年7月28日-8月5日 ,深圳供电局使用广东千赢qy88国际手机版官网登录入口的ERS(电力线路应急抢修系统)作为临时转供电 ,顺利完成了龙岗区110kV北燕ⅠⅡ回线路的T接建设 ,有效地制止了工程建设期间的长时间停电 ,到达了让电网负荷运行影响降到最低的效果。


千赢-qy88(国际)官方网站

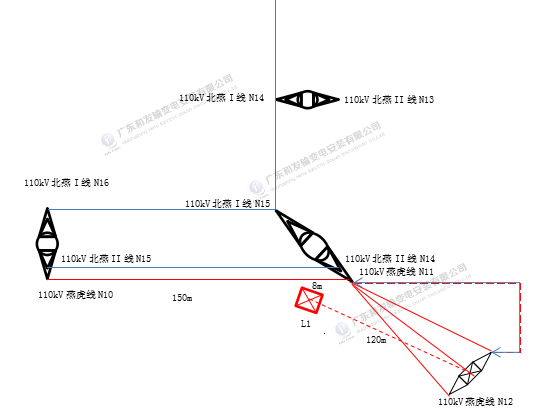

深圳市龙岗区南同大道四周的电力运行负荷较大 ,所以对供电的可靠性要求非常高;深圳供电局为满足该地域的电力负荷需要 ,现需对电网进行革新建设。110kV燕虎线N10—N11与110kV北燕Ⅰ线N16-N15、北燕Ⅱ线N15-N14为同塔三回线路 ,现要在110kV北燕Ⅰ线N15—N14、北燕Ⅱ线N13—N14新建T接线路 ,需要同停110kV北燕Ⅰ线、北燕Ⅱ线 ,方可进行T接线路的杆塔组立及导地线架设。凭据南方电网事情规程 ,下方回路带电 ,上方回路不能进行放、撤线施工 ,而110kV燕虎线N11导线在110kV北燕Ⅱ线N14下方 ,所以110kV燕虎线必须进行停电。但是 ,运行部门体现 ,110kV燕虎线只能进行短时间的停电 ,反之电网负荷太重 ,将会影响宁静运行。


深圳供电局、深圳供电规划设计院多位专业人士经过现场实地勘查和探讨后 ,最终一致同意并决定接纳广东千赢qy88国际手机版官网登录入口输变电安装有限公司的ERS(电力线路应急抢修系统)进行临时转供电 ,具体操作是110kV燕虎线N11杆的右侧新建一基ERS塔 ,由ERS提供临时转供电 ,为电网建设保驾护航。


千赢-qy88(国际)官方网站


广东千赢qy88国际手机版官网登录入口输变电安装有限公司接到任务后 ,迅速部署技术人员到达现场 ,分析实地环境形势 ,并制订了专业而合理的施工方案。广东千赢qy88国际手机版官网登录入口ERS应急队伍依据方案 ,快速高效地完成系统安装 ,为现场提供可靠的临时转供电服务。在本次临时转供电工程中 ,ERS凭借“宁静、快速、可靠”的特点 ,在原线路短时间停电后系统即时安装完成 ,快速恢回复电力线路的运行 ,为临时转供电提供了有效的保障。


经过八天的稳定运行 ,广东千赢qy88国际手机版官网登录入口ERS圆满地完成了深圳龙岗区110kV北燕ⅠⅡ回线路T接建设临时转供电任务 ,对当地的电力建设、民生经济发生了重要的意义。这也意味着 ,ERS的乐成应用又添上了一项佳绩!广东千赢qy88国际手机版官网登录入口输变电安装有限公司将运用ERS努力拓展 ,为社会电力建设成就更美好的愿望。


千赢-qy88(国际)官方网站

千赢-qy88(国际)官方网站

广东千赢qy88国际手机版官网登录入口ERS再立新功 ,为深圳电网建设保驾护航

2018-08-06 13:49:16 来源: 广东千赢qy88国际手机版官网登录入口

多年来 ,广东千赢qy88国际手机版官网登录入口输变电安装有限公司的专利技术电力线路应急抢修系统——ERSEmergency Restoration System)主要应用于临时转供电、电力应急抢修、基建绕道工程、传输线路技改项目、传输线路巡线维护、带电跨越、移动变电站等方面 ,得到了业内的高度认可;同时相关电力部门也进行鼎力的推广 ,使得ERS先进的应急抢修理论和技术得到越发广泛的应用 ,为国家的电网做出更大的孝敬。


2018年7月28日-8月5日 ,深圳供电局使用广东千赢qy88国际手机版官网登录入口的ERS(电力线路应急抢修系统)作为临时转供电 ,顺利完成了龙岗区110kV北燕ⅠⅡ回线路的T接建设 ,有效地制止了工程建设期间的长时间停电 ,到达了让电网负荷运行影响降到最低的效果。


千赢-qy88(国际)官方网站


深圳市龙岗区南同大道四周的电力运行负荷较大 ,所以对供电的可靠性要求非常高;深圳供电局为满足该地域的电力负荷需要 ,现需对电网进行革新建设。110kV燕虎线N10—N11与110kV北燕Ⅰ线N16-N15、北燕Ⅱ线N15-N14为同塔三回线路 ,现要在110kV北燕Ⅰ线N15—N14、北燕Ⅱ线N13—N14新建T接线路 ,需要同停110kV北燕Ⅰ线、北燕Ⅱ线 ,方可进行T接线路的杆塔组立及导地线架设。凭据南方电网事情规程 ,下方回路带电 ,上方回路不能进行放、撤线施工 ,而110kV燕虎线N11导线在110kV北燕Ⅱ线N14下方 ,所以110kV燕虎线必须进行停电。但是 ,运行部门体现 ,110kV燕虎线只能进行短时间的停电 ,反之电网负荷太重 ,将会影响宁静运行。


深圳供电局、深圳供电规划设计院多位专业人士经过现场实地勘查和探讨后 ,最终一致同意并决定接纳广东千赢qy88国际手机版官网登录入口输变电安装有限公司的ERS(电力线路应急抢修系统)进行临时转供电 ,具体操作是110kV燕虎线N11杆的右侧新建一基ERS塔 ,由ERS提供临时转供电 ,为电网建设保驾护航。


千赢-qy88(国际)官方网站


广东千赢qy88国际手机版官网登录入口输变电安装有限公司接到任务后 ,迅速部署技术人员到达现场 ,分析实地环境形势 ,并制订了专业而合理的施工方案。广东千赢qy88国际手机版官网登录入口ERS应急队伍依据方案 ,快速高效地完成系统安装 ,为现场提供可靠的临时转供电服务。在本次临时转供电工程中 ,ERS凭借“宁静、快速、可靠”的特点 ,在原线路短时间停电后系统即时安装完成 ,快速恢回复电力线路的运行 ,为临时转供电提供了有效的保障。


经过八天的稳定运行 ,广东千赢qy88国际手机版官网登录入口ERS圆满地完成了深圳龙岗区110kV北燕ⅠⅡ回线路T接建设临时转供电任务 ,对当地的电力建设、民生经济发生了重要的意义。这也意味着 ,ERS的乐成应用又添上了一项佳绩!广东千赢qy88国际手机版官网登录入口输变电安装有限公司将运用ERS努力拓展 ,为社会电力建设成就更美好的愿望。


千赢-qy88(国际)官方网站

千赢-qy88(国际)官方网站

关于千赢qy88国际手机版官网登录入口
关于千赢qy88国际手机版官网登录入口 企业文化 资质信息 荣誉信息
精品案例
电力线路应急抢修系统(ERS) 施工建设
核心技术
电力线路应急抢修系统(ERS) TS新碳纤维导线 光伏发电
新闻资讯
通知通告 公司新闻 媒体报道 行业资讯
联系千赢qy88国际手机版官网登录入口

联系电话:020-38797541

在线QQ: 2430586914

在线邮箱:hfpowerzmx@126.com

邮政编号:511400

联系地址:广州市天河区天河直街148号体育西苑302房

网站地图
